Projet de construction

Un investissement de 39 millions de dollars permettra la construction d’un édifice appelé à accueillir l’école secondaire publique Mille-Îles.

La construction de l’édifice, qui abritera notre école ainsi que l’école secondaire catholique Marie-Rivier et le Centre culturel Frontenac, progresse énergiquement grâce à l’effort et l’implication soutenus de l’entrepreneur général et de l’équipe de conception.

  • La construction progresse activement depuis un peu plus de 21 mois.
  • Aile C : Aile des gymnases, ateliers, locaux spécialisés et théâtre :

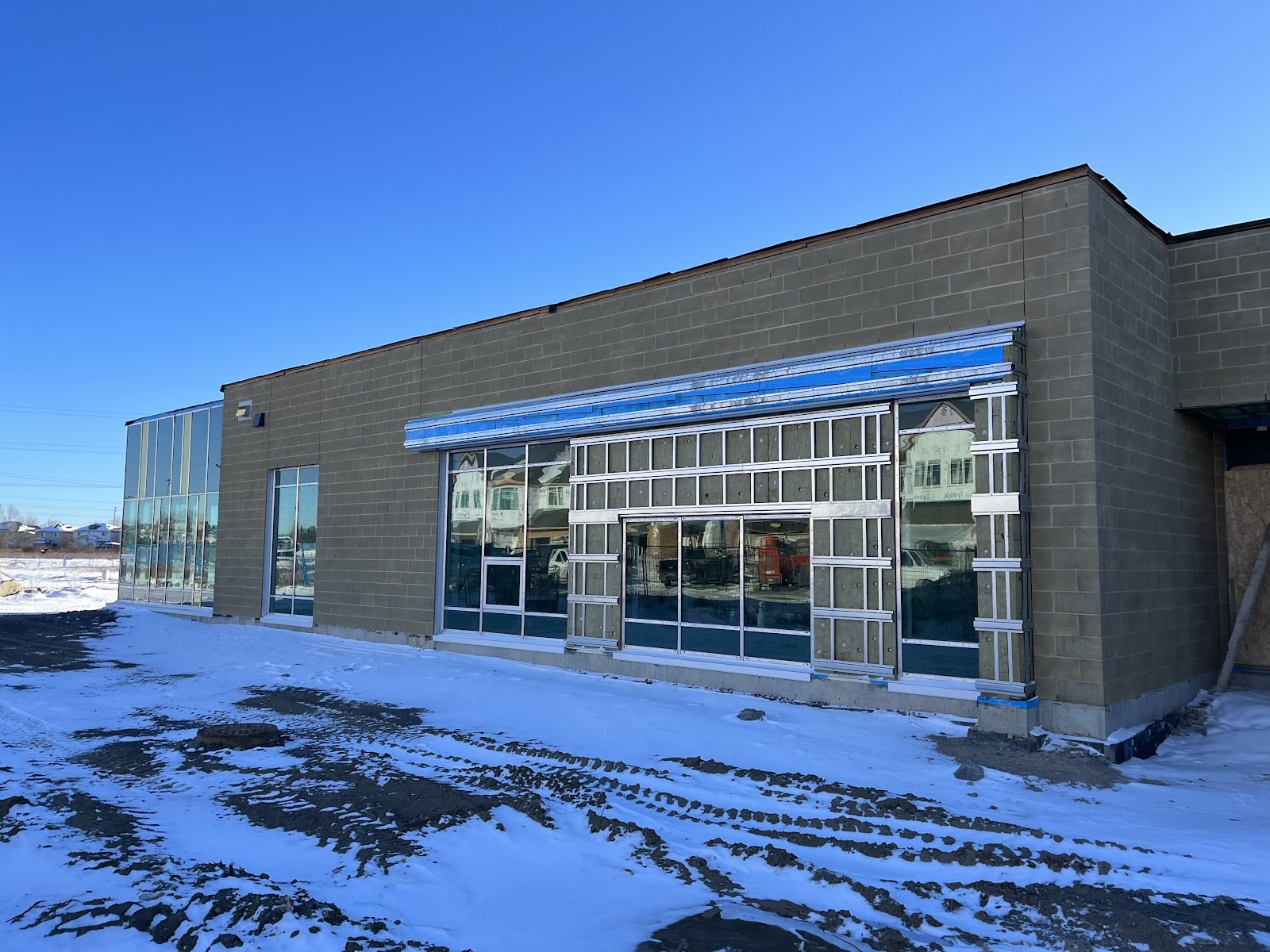

    • L’enveloppe extérieure (mur et toitures) est complétée à 98 %.
    • La peinture des murs et plafonds se poursuit ainsi que l’installation des lumières, du dépoussiéreur (atelier de construction) et du câblage (réseau, sécurité et alarme à feu).
    • Les bases de béton pour les casiers ont été coulées.
  • Aile A (CEPEO/CCF) et aile B (CECCE/Garderie) :

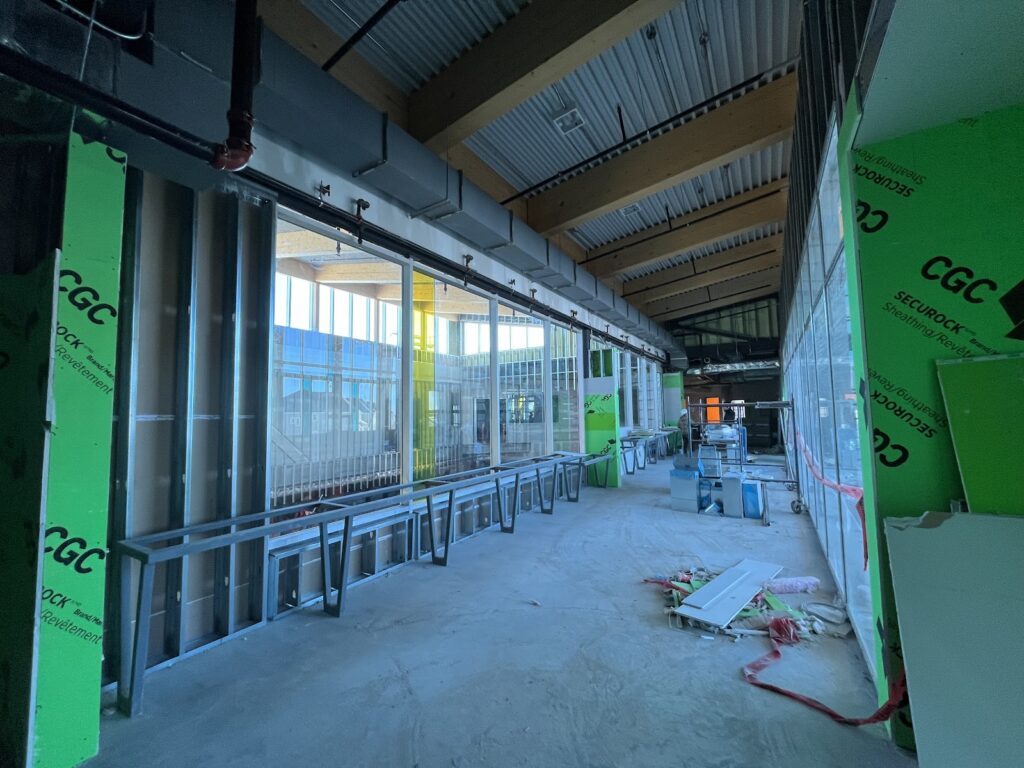

    • Le revêtement des murs extérieurs est complété à 90 % tandis que les travaux de toiture sont complétés à 98 %. La construction des murs intérieurs, l’installation de la fenestration intérieure et des infrastructures et services mécaniques/électriques se poursuivent.
    • L’installation des cadres de portes, portes et quincaillerie, la peinture des murs au premier étage et le câblage (réseau, sécurité et alarme à feu) a débuté.

Certaines étapes de construction accusent un retard en raison du délai de livraison de certains matériaux, des conditions météorologiques défavorables ainsi qu’en raison de la pénurie de main-d’œuvre et des grèves pour certains corps de métiers (charpentiers, ouvriers et grutiers).

  • L’achèvement des travaux est prévu au mois de juin 2023.
  • L’ouverture officielle est prévue pour la nouvelle année scolaire 2023-2024.

Parc municipal

  • La construction du parc est complétée à 92 %. Celle-ci sera interrompue sous peu pour l’hiver et reprendra au mois au printemps/été 2023 (lorsque le sol sera suffisamment sec).
  • Lorsque les travaux reprendront en 2023, il restera à finaliser le désherbage, l’ajout de terre arable, l’ensemencement et la mise en service de l’aire de jeux d’eau.

Le CEPEO est fier de contribuer à la création d’un environnement scolaire et communautaire inclusif et accueillant, à la hauteur des aspirations de nos élèves et apprenants.

Pour plus d’informations sur l’avancement des travaux, nous vous invitons à consulter la présentation de l’école (suivre le lien).
